2日凌晨3时许,市供电公司工程部的大院内已是灯火通明,办公楼不时急匆匆走出身着工作服、头戴安全帽、脚穿绝缘鞋的施工人员。大伙相见,相互一笑,问声早安,便各自上车,冒雨赶往同一个目的地——357省道。原来,当天357省道10千伏线路改造工程将进行一次集中的大规模施工。
然而,气象台一大早便发布暴雨黄色预警信号,好在供电公司提前谋划部署,针对暴雨等恶劣天气预警,施工前一天召开现场施工布置会议,坚持按照市委书记陈可可“说了算、定了干、干则成”的工作要求,克服困难,全力以赴,确保按期完成市重点工程——357省道改扩建工程的杆线迁移任务。
凌晨4点,357省道旁,黄色工程车一辆接一辆已在此处停泊。黎明前的黑暗,源于停电之后。300多名施工人员就站在雨中等待,等待拂晓的“大战”。4:30分,300多人组成的施工队伍集结完毕,分成10组进行施工前动员,召开班前会。一切就绪,任务再次明确,班前交底,签字认可。
当天微亮,但雨还在下,所有的准备工作就绪后,当现场许可人发布可以工作的信息后,所有工作点待命的工作人员,迅速进入了自己工作的角色。“现场路面泥泞,不仅脚打滑,车子也会站不住脚的。”刚刚开始工作,便有施工人员担心起来,眼看工程就要因道路泥泞的问题放慢速度。
“钢板我们已经提前联系好了,马上就能送到。”好在该公司在一天前的现场施工布置会议上充分考虑到这一点,派人提前勘查了现场,提前准备好钢板。
上午6点至8点,上天不再保持“矜持”的考验,雨越来越大起来,穿在身上的雨衣已难挡大量雨水的侵袭,工作服被一一渗透,此时此刻,施工人员依然是“我行我素”,速度,还是速度,但手上却一板一眼,不因天气恶劣而放弃质量。

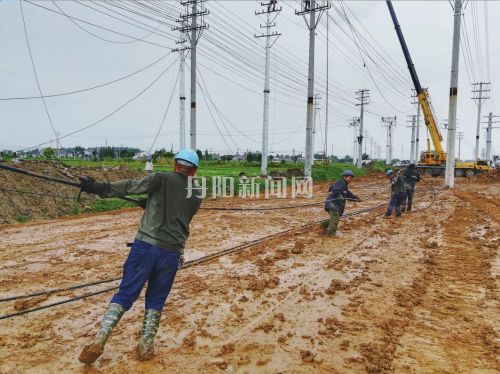

当天,天气好像是在试探性的考验着每一个工作的人,雨一会停息,一会蒙蒙,一会又逐渐加大,杆塔上下,几名工作人员正在做着配合工作,一根根旧线被撤下,一根根新线被同时带上。吊机旁,施工人员在雨中指挥着,一根根旧杆被拔除,一根根钢管被组立起。
天色渐晚,雨天的傍晚能见度的降低加大了工作难度,一束束灯光在空中亮起,雨水在光柱中继续淋漓。杆下雨水渗透身子已感冰凉,杆塔之上的他们是否更是“高处不胜寒”?无人告知,无人抱怨,有的只是拼命的继续。
晚上8时,工程全面结束进入班后会总结阶段。点名,一个施工人员都不能少。此时的每一个都有种如释重负的感觉,现在只需等待验收结果,待验收合格后进行送电。
20时40分,357省道旁一处加油站的灯光亮起。至此,经过雨中17个小时的连续奋战,线路改造工程项目圆满结束。(王国禹 于帅 吴启超 文/摄)
